解体工事の施工期間の考え方
解体工事の施工期間とは、実際に工事が始まってから完了するまでにかかる日数のことを指します。ただし、解体工事は単純に建物を壊すだけではなく、事前準備や後処理も含めて全体の流れで考える必要があります。
金沢市で解体工事を検討されている方の多くが「どれくらいで終わるのか」を気にされますが、建物の構造や立地条件によって工期は大きく変わります。そのため、平均的な目安を知りつつも、自分のケースに当てはめて考えることが重要です。
また、施工期間はスケジュールだけでなく、費用や近隣対応にも影響するため、事前にしっかり理解しておくことが大切です。
金沢市での解体工事の施工期間の目安
解体工事の期間は建物の種類によって異なります。ここでは一般的な目安を紹介します。
木造住宅の施工期間
木造住宅の場合、施工期間は比較的短く、約7日〜14日程度が一般的です。建物の大きさや敷地条件によって前後しますが、一般的な戸建て住宅であれば1週間から2週間程度で完了するケースが多くなります。
ただし、住宅密集地や重機が入りにくい現場では、手壊し作業が増えるため、通常よりも工期が延びることがあります。
鉄骨造・RC造の施工期間
鉄骨造やRC造の場合は構造が強固なため、施工期間は長くなる傾向があります。目安としては2週間〜1ヶ月程度となることが多いです。
建物の規模が大きいほど工期は延びるため、事前に余裕を持ったスケジュールを組むことが重要です。
解体工事の流れと各工程の期間
解体工事は複数の工程に分かれており、それぞれに時間がかかります。
事前準備(近隣挨拶・届出)
工事前には近隣への挨拶や各種届出を行います。この工程には数日から1週間程度かかることがあります。
足場・養生の設置
安全に工事を進めるために、足場や養生シートを設置します。この工程は通常1日〜2日程度です。
建物の解体作業
実際の解体作業は、建物の構造や規模によって期間が変わります。木造であれば1週間前後、RC造であれば数週間かかることもあります。
廃材処理・整地
解体後は廃材の搬出や整地作業を行います。この工程も数日かかるため、全体の工期に含めて考える必要があります。
解体工事の施工期間が延びる原因
解体工事は計画通りに進むとは限らず、さまざまな要因で工期が延びることがあります。
天候の影響
雨や雪などの天候によって作業が中断されることがあります。特に金沢市は降雨や降雪の影響を受けやすいため、工期に余裕を持つことが重要です。
地中埋設物の発見
工事中に地中埋設物が見つかると、その撤去作業が追加されるため、工期が延びることがあります。
重機が使えない現場
狭小地や住宅密集地では、手壊し解体が必要になることがあり、その分作業時間が増えます。
近隣対応による調整
騒音や振動の関係で作業時間が制限される場合、工期が長くなることがあります。
工期を短縮するためのポイント
解体工事の施工期間は、事前の準備によって短縮できるケースもあります。
事前調査をしっかり行う
現地調査を丁寧に行うことで、工事中のトラブルを減らし、スムーズに進めることができます。
残置物を事前に処分する
建物内の不用品を事前に整理しておくことで、解体作業がスムーズになり、工期短縮につながります。
信頼できる業者を選ぶ
経験豊富な業者は段取りが良く、効率的に作業を進めることができます。
施工期間に差が出た解体工事の事例
施工事例|金沢市若松町で行った戸建て解体工事(地中埋設物により工期が延びたケース)
金沢市若松町で、戸建て住宅の解体工事をご依頼いただいた事例があります。こちらの現場では、事前の現地調査を行い、通常の工程であれば約10日程度で完了する見込みで工事を開始しました。

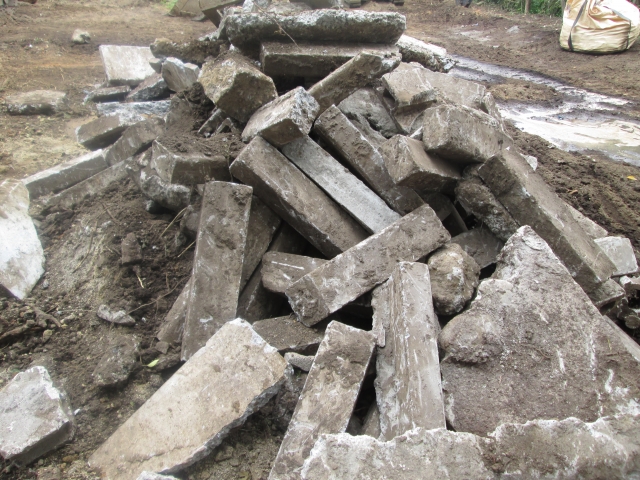

しかし、基礎の撤去作業を進める中で、地中からコンクリートガラや過去の構造物の一部とみられる埋設物が確認されました。このような地中埋設物は、事前に完全に把握することが難しく、解体工事では一定の確率で発生する可能性があります。

地中埋設物の処理で一時的に工期が延長
発見された埋設物については、安全に撤去・処分を行う必要があるため、当初の工程に追加作業が発生しました。そのため、工期は当初の予定よりも数日程度延びる形となりました。
ただし、M’s解体では事前の見積もり段階で、地中埋設物が発見された場合の対応についてご説明していたため、お客様にもスムーズにご理解いただくことができました。
👉 解体工事では「想定外をどこまで想定しているか」が、トラブルの有無を左右します。
施主様の事前準備が工期短縮につながった
今回の現場では、お客様ご自身で事前に不用品の整理や残置物の撤去を行っていただいていたため、解体作業自体は非常にスムーズに進めることができました。
その結果、地中埋設物の処理による影響はあったものの、大幅な工期遅延にはならず、全体としてはほぼ予定通りのスケジュールで工事を完了することができました。
工期は「事前準備」と「対応力」で変わる
今回の事例から分かるように、解体工事では予期せぬ要因によって工期が延びる可能性があります。しかし、その影響を最小限に抑えられるかどうかは、事前準備と業者の対応力によって大きく変わります。
👉 施工期間は「トラブルが起きるか」ではなく、「起きたときにどう対応できるか」が重要です。
事前の準備が整っていれば、万が一のトラブルが発生しても、全体のスケジュールへの影響を抑えることが可能になります。
解体工事は「期間」だけで判断すると失敗する
施工期間は重要な要素ですが、それだけで業者を選ぶと失敗する可能性があります。極端に短い工期を提示する業者は、安全対策や工程を省略している可能性があります。
👉 重要なのは「早さ」ではなく「安全かつ計画通りに進められるか」です。
品質と安全性を確保したうえで、適切な工期で施工することが大切です。
まとめ|金沢市で解体工事は余裕のあるスケジュールが重要
解体工事の施工期間は、建物の条件や現場環境によって大きく変わります。目安を理解したうえで、余裕のあるスケジュールを組むことが重要です。
金沢市の解体工事はM’s解体へご相談ください
M’s解体では、金沢市を中心にスケジュール管理を徹底した解体工事を行っています。
・正確な工期のご提案
・事前調査の徹底
・自社施工による効率的な作業
・近隣配慮の徹底解体すると損」とは言えません。重要なのは、建物の状態や今後の活用、維持コストを含めた総合的な判断です。
金沢市の解体工事はM’s解体へご相談ください
M’s解体では、金沢市を中心に解体工事とその後の土地活用までトータルでサポートしています。
・無料現地調査
・明確な見積もり
・解体タイミングのご提案
・近隣配慮の徹底
